Реконструкция путепровода на проспекте Независимости (2025 г.)
Реконструкция путепровода, связывающего Московскую улицу с проспектом Независимости в Минске, стала одним из самых ответственных инфраструктурных вызовов для города за последние годы. Наша спецтехника работала в самом эпицентре событий, выполняя задачи там, где опыт и техническое оснащение имели решающее значение.
Сложные работы на опорах
В 2025 году шло активное продолжение масштабного строительства данного путепровода, основные этапы которого стартовали еще в 2023 году. Этот длительный и сложный проект требовал преемственности технологий и неизменно высокого качества исполнения на каждом участке.
Главной особенностью объекта стала необходимость проведения работ на значительной высоте при частичном сохранении существующих опор. Для этого этапа были задействованы наши флагманские модели: Wacker Neuson ET18 и Sunward SW25 с гидромолотом.
Только мини-экскаваторы
Использование именно мини-экскаваторов было продиктовано технической необходимостью:

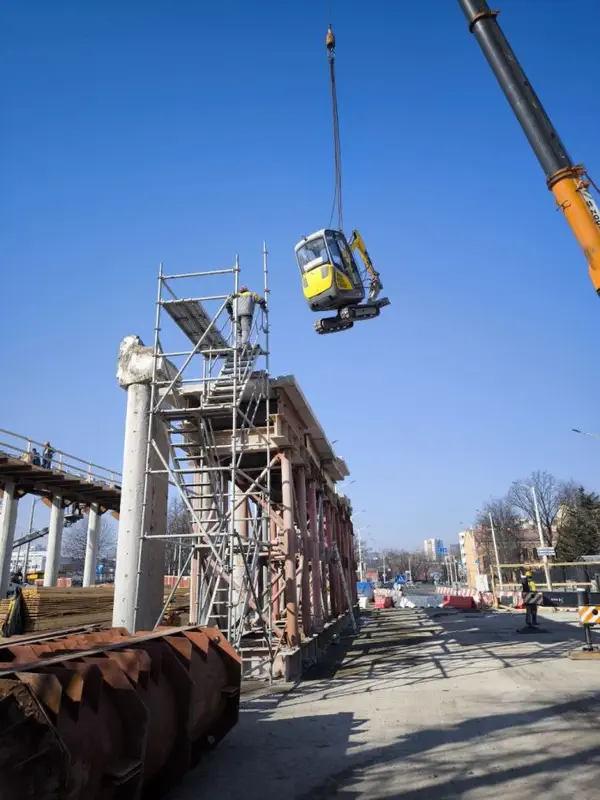

- Весовые ограничения: Старые пролеты и временные металлические опоры не были рассчитаны на вес тяжелой техники. Компактные машины доставлялись на рабочий ярус с помощью автокранов, что позволяло вести демонтаж непосредственно «сверху».
- Маневренность: В стесненных условиях, среди лесов и инженерных коммуникаций использовался экскаватор Wacker Neuson ET18. Требовалась работа мощным гидромолотом для разрушения бетонных парапетов и балок.
- Мощность: Несмотря на компактность, модель ET18 обеспечивала необходимую силу удара и производительность, сопоставимую с более мощными машинами.

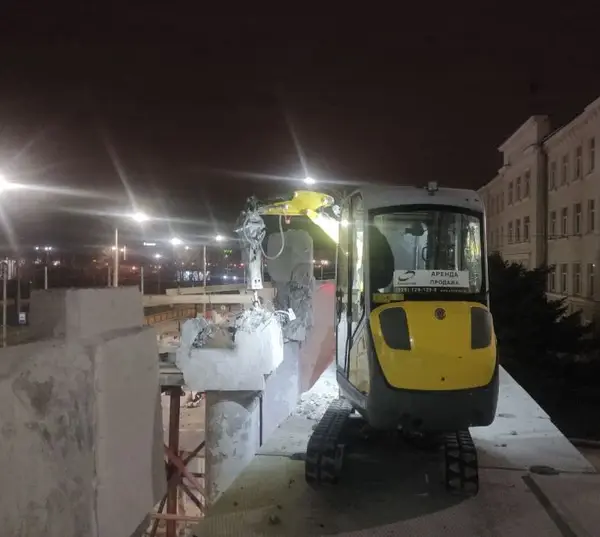

Режим 24/7: Почему мы работали круглосуточно?
Объект находился на особом контроле, и работа в режиме «нон-стоп» (24 часа в сутки, 7 дней в неделю) была жестким требованием:
- Транспортный узел: Путепровод — критическая артерия города, и каждый день простоя создавал серьезную нагрузку на дорожную сеть столицы.
- Сжатые сроки: Была поставлена амбициозная задача — открыть движение к началу ноября, до наступления зимних холодов.
- Технологический цикл: Демонтаж старых конструкций должен был идти непрерывно, чтобы вовремя освободить фронт работ для монтажа новых пролетов.
Высокая ответственность
Работа в непосредственной близости от Дома правительства и действующих линий метрополитена накладывала колоссальную ответственность на наших ребят. Любая ошибка при демонтаже на опорах или неконтролируемое обрушение фрагмента конструкции могли привести к серьезным последствиям.
Wacker Neuson ET18 и Sunward SW25 подтвердили статус надежных машин для городского строительства: минимум вибраций, максимум контроля и стабильная работа в экстремальном графике. Мы гордимся тем, что наша техника стала частью истории преображения главной магистрали столицы.
